近日,上虞区人民政府网发布了关于交通方面的工程项目,交通运输局2024年二季度重点工作完成情况已经公布,让我们先来看看:

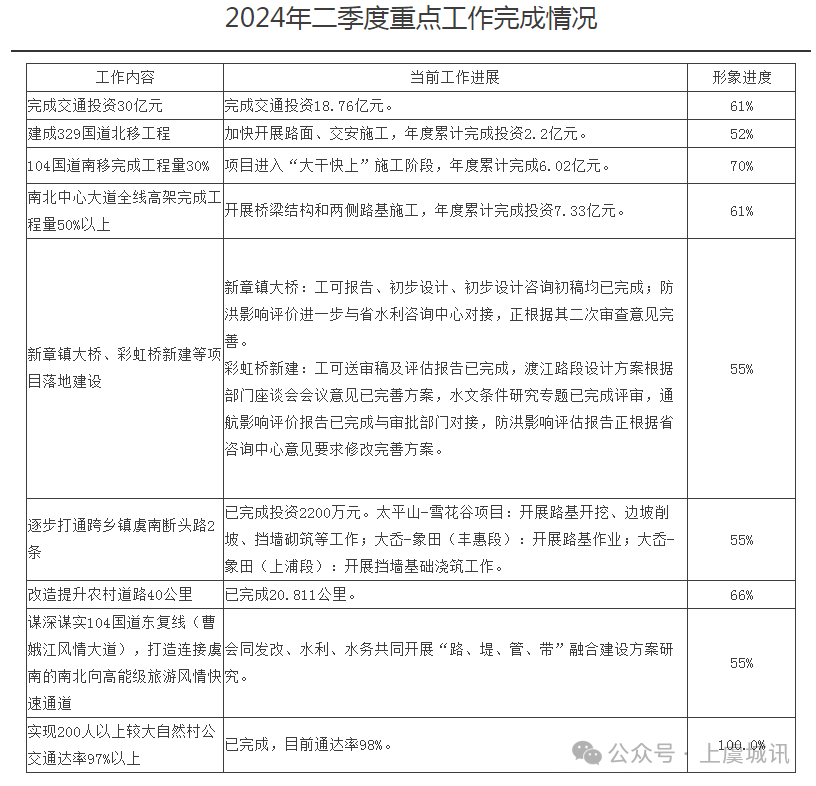

从表中我们可以看到,今年将建成329国道北移工程,目前加快开展路面、交安施工,年度累计完成投资2.2亿元。

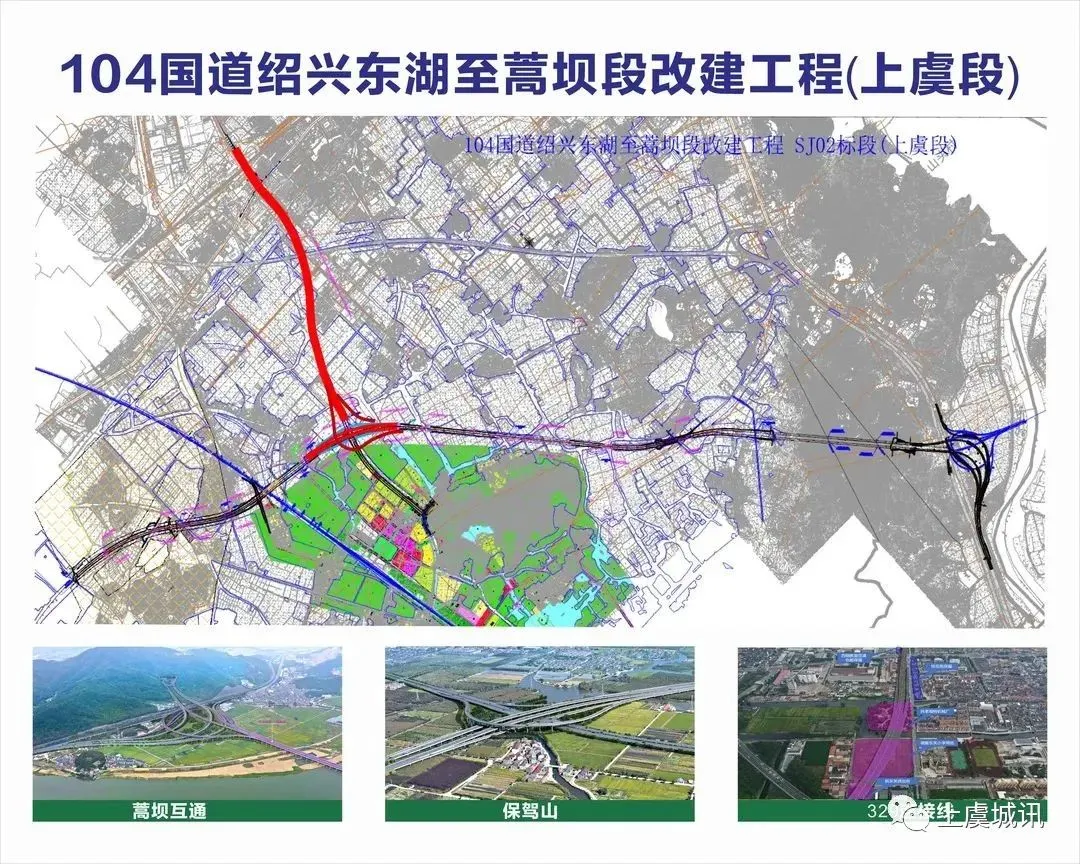

104国道南移完成工程量30%,目前项目进入“大干快上”施工阶段,年度累计完成6.02亿元。

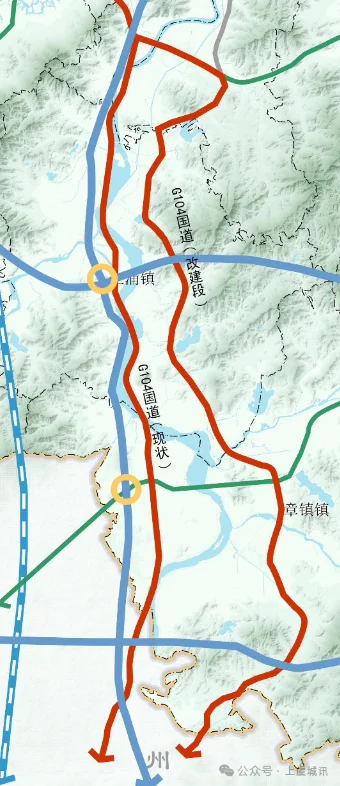

104国道南复线的建设,同时正在谋深谋实104国道东复线(曹娥江风情大道),打造连接虞南的南北向高能级旅游风情快速通道。

两条并行的104国道,未来有可能实现。
南北中心大道全线高架完成工程量50%以上,目前开展桥梁结构和两侧路基施工,年度累计完成投资7.33亿元。

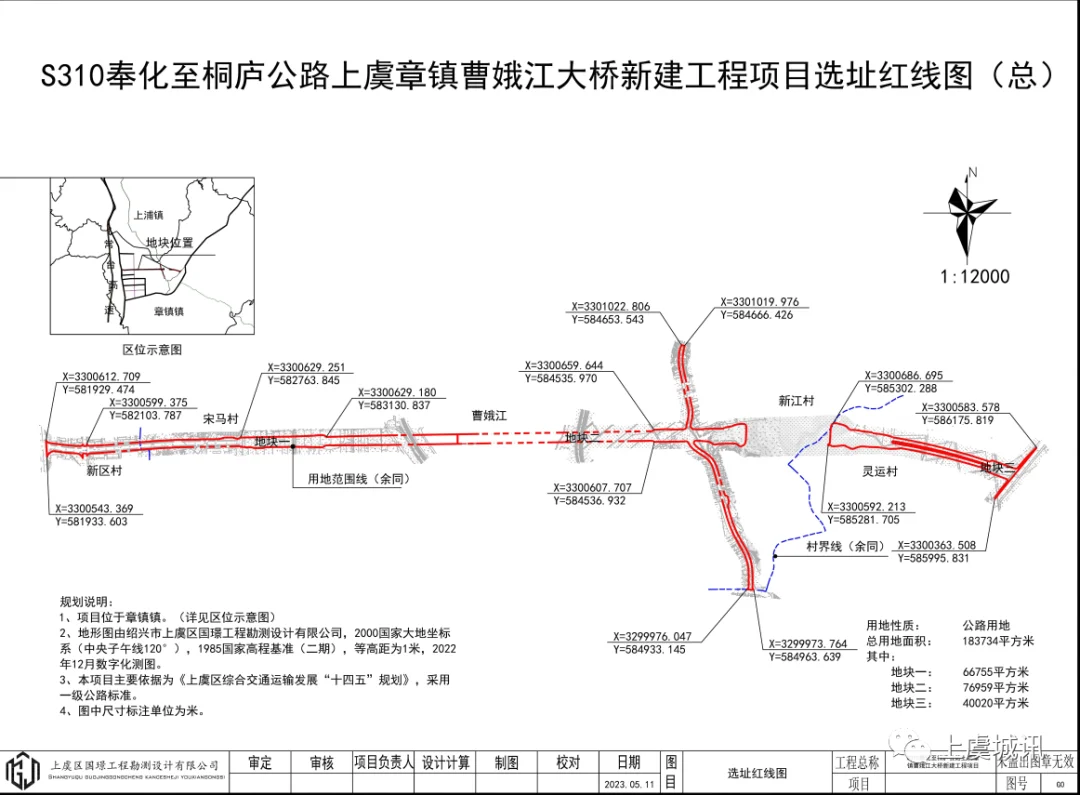

新章镇大桥、彩虹桥新建等项目落地建设,目前新章镇大桥:工可报告、初步设计、初步设计咨询初稿均已完成;防洪影响评价进一步与省水利咨询中心对接,正根据其二次审查意见完善。

5月14日,河南省交通规划设计研究院股份有限公司以959661元报价中标, 工期为2555日历天。

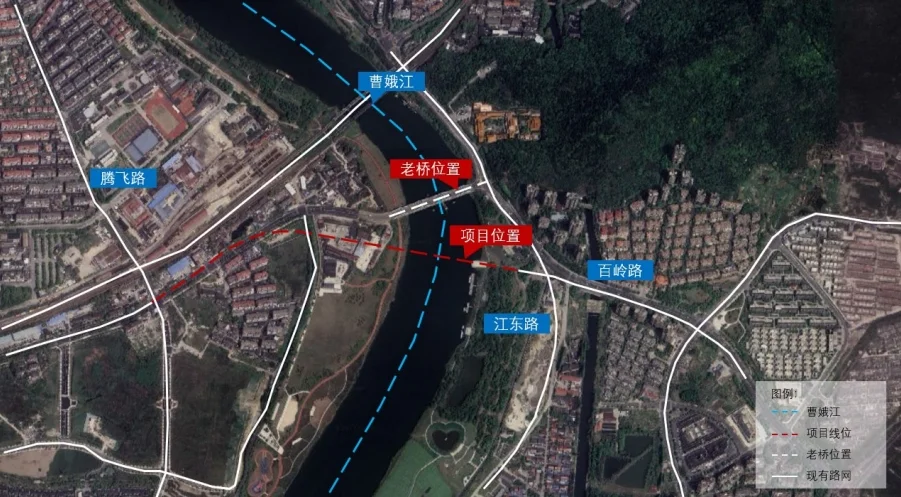

彩虹桥新建:工可送审稿及评估报告已完成,渡江路段设计方案根据部门座谈会会议意见已完善方案,水文条件研究专题已完成评审,通航影响评价报告已完成与审批部门对接,防洪影响评估报告正根据省咨询中心意见要求修改完善方案。

彩虹大桥新建工程是江东路扩容提质工程中的重要组成部分。江东路扩容提质工程对于我区完善城市路网、拉伸城市框架具有重要意义,是破解江东路、百岭路交通拥堵的关键。本项目的建设是提升区域路网系统,改善交通的需要;是提升居民生活品质,改善区域生活环境的需要;是提升地块价值,推动区域经济发展的需要。项目建成后,可以优化完善路网框架,扩容提升江东路及渡江路的通行能力,有效解决城市堵点,建立起曹娥江东西两岸更畅快、更便捷的出行通道。

逐步打通跨乡镇虞南断头路2条,目前已完成投资2200万元。太平山-雪花谷项目:开展路基开挖、边坡削坡、挡墙砌筑等工作;大岙-象田(丰惠段):开展路基作业;大岙-象田(上浦段):开展挡墙基础浇筑工作。
